Mit der automatischen Planung kannst du den Terminplan eines Projekts auf Grundlage der hinterlegten Abhängigkeiten, Aufgabendauern und Termineinschränkungen neu berechnen lassen.
Die Planung kann entweder vorwärts vom Projektstart oder rückwärts vom maßgeblichen Endtermin erfolgen. Dabei werden die betroffenen Aufgaben entsprechend ihrer zeitlichen Beziehungen neu eingeplant.
Die Funktion steht sowohl im Gantt als auch in der Timeline zur Verfügung. Die Berechnung wird gezielt gestartet und verändert den Terminplan nicht automatisch im Hintergrund.
Was bei der automatischen Planung berücksichtigt wird
Bei der Berechnung werden die für die Terminplanung relevanten Informationen des Projekts gemeinsam ausgewertet.
-
Abhängigkeiten
Berücksichtigt werden die zeitlichen Verknüpfungen zwischen Aufgaben, Unteraufgaben, Meilensteinen und Phasen. -
Abhängigkeitstypen
Die Berechnung unterstützt die Abhängigkeitstypen Ende–Anfang, Anfang–Anfang, Ende–Ende und Anfang–Ende. -
Puffer und Vorläufe
Positive Puffer für zeitliche Abstände und negative Puffer für Vorläufe werden bei der Berechnung berücksichtigt. -
Dauer der Aufgaben
Die hinterlegte Dauer bestimmt, wie viel Zeit für eine Aufgabe innerhalb des berechneten Terminplans vorgesehen wird. -
Termineinschränkungen
Festgelegte Einschränkungen bestimmen, wie flexibel eine Aufgabe verschoben werden darf.
Hinweis
Je vollständiger Abhängigkeiten, Dauern und Termineinschränkungen gepflegt sind, desto aussagekräftiger ist das Ergebnis der automatischen Planung. Weitere Informationen findest du im Artikel Termineinschränkungen von Aufgaben bei automatischer Planung.
Vorwärts und rückwärts planen
Je nach Planungsziel kannst du zwischen zwei Berechnungsrichtungen wählen.
-
Vorwärts planen
Die Berechnung beginnt beim Projektstart und ermittelt, wann die abhängigen Aufgaben unter Berücksichtigung ihrer Dauer und Einschränkungen frühestens eingeplant werden können. Dadurch wird sichtbar, wann das Projekt frühestens abgeschlossen werden kann. -
Rückwärts planen
Die Berechnung beginnt beim maßgeblichen Endtermin und ermittelt rückwärts, wann die Aufgaben spätestens beginnen müssen, damit dieser Termin eingehalten werden kann.
Die Vorwärtsplanung eignet sich beispielsweise, wenn du nach einer Verzögerung einen realistischen neuen Projektverlauf berechnen möchtest. Die Rückwärtsplanung ist hilfreich, wenn ein festgelegter Endtermin oder Kundenmeilenstein eingehalten werden muss.
Planungsoption auswählen
Für die automatische Planung stehen dir zwei unterschiedliche Optionen zur Verfügung:
-
Automatische Planung (Vorschau)
Zeigt dir die berechneten Terminvorschläge direkt im Terminplan an, ohne dass du sie sofort übernehmen oder verwerfen musst. Du kannst die Vorschau eingeblendet lassen und parallel weitere Anpassungen an deiner Planung vornehmen. -
Automatische Planung
Erstellt ebenfalls eine Vorschau der vorgeschlagenen Änderungen. Anschließend musst du jedoch entscheiden, ob du die Änderungen vollständigÜbernehmenoderVerwerfenmöchtest, bevor du weiterarbeiten kannst.
Automatische Planung als Vorschau verwenden

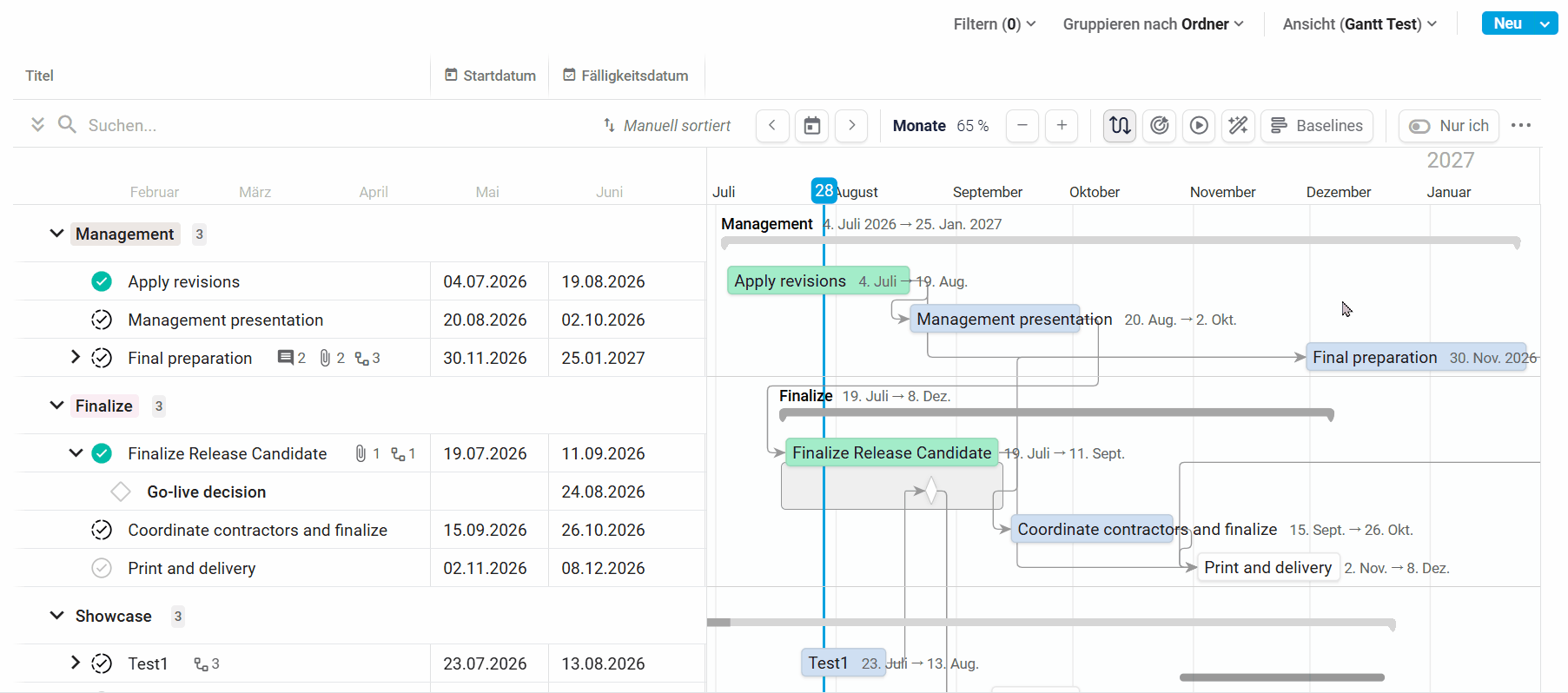

Mit Automatische Planung (Vorschau) kannst du die berechnete Terminempfehlung direkt im Gantt betrachten, ohne den aktuellen Terminplan sofort zu verändern.
Diese Option ist besonders hilfreich, wenn du sehen möchtest, wie die Aufgaben nach den vorhandenen Abhängigkeiten, Dauern und Einschränkungen optimal eingeplant werden könnten, während du selbst weiter am Terminplan arbeitest.
- Öffne das gewünschte Projekt.
- Wechsle in den
Gantt. - Öffne über das Play-Symbol das Menü für die automatische Planung.
- Wähle
Automatische Planung (Vorschau). - Lege fest, ob der Terminplan
VorwärtsoderRückwärtsberechnet werden soll.

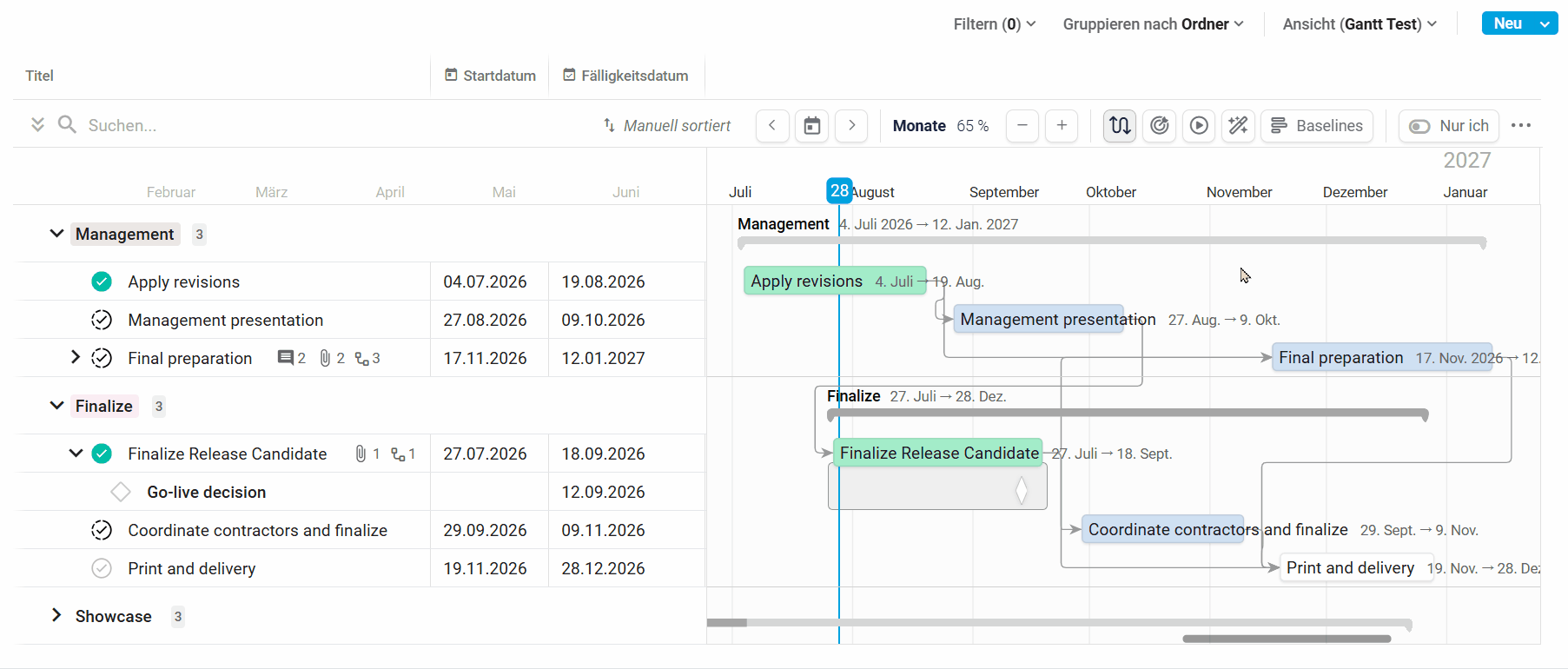

Die berechneten Vorschläge werden direkt im Terminplan eingeblendet. Du kannst sie mit der aktuellen Planung vergleichen und weiterhin selbst Termine oder andere Planungsinformationen bearbeiten.
Hinweis
Die Vorschau verändert die vorhandenen Termine nicht automatisch. Sie dient als visuelle Planungshilfe, während du weiterhin selbst Anpassungen am Terminplan vornehmen kannst.
Automatische Planung ausführen
Mit der Option Automatische Planung lässt du den Terminplan vollständig berechnen und erhältst anschließend eine Vorschau aller vorgeschlagenen Terminänderungen.
Im Unterschied zur dauerhaften Planungsvorschau musst du danach direkt entscheiden, ob die berechneten Änderungen übernommen oder verworfen werden sollen. Erst anschließend kannst du im Terminplan weiterarbeiten.
- Öffne das gewünschte Projekt.
- Wechsle in den
Gantt. - Öffne über das Zauberstab-Symbol das Menü für die automatische Planung.
- Wähle
Automatische Planung. - Lege fest, ob der Terminplan
VorwärtsoderRückwärtsberechnet werden soll. - Starte die Berechnung und prüfe die vorgeschlagenen Änderungen in der Vorschau.
Nach der Berechnung stehen dir zwei Möglichkeiten zur Verfügung:
-
Übernehmen
Die vorgeschlagenen Start- und Fälligkeitstermine werden in den Projektplan übernommen. -
Verwerfen
Die Vorschläge werden verworfen und der bisherige Terminplan bleibt unverändert.
Erst nachdem du eine der beiden Optionen ausgewählt hast, kannst du im Terminplan weiterarbeiten.
Hinweis
Die berechneten Termine werden erst dauerhaft gespeichert, wenn du auf Übernehmen klickst. Beim Verwerfen bleiben die bisherigen Termine vollständig erhalten.
Keine Änderungen vorgeschlagen
Wenn der bestehende Terminplan bereits mit den hinterlegten Abhängigkeiten, Dauern und Termineinschränkungen übereinstimmt, werden keine Änderungen vorgeschlagen.
In diesem Fall erscheint eine entsprechende Meldung und der aktuelle Terminplan bleibt unverändert.
Hinweise
- Die automatische Planung kann nur von der Projektleitung und von Admins ausgeführt werden.
- Die Berechnung läuft nicht automatisch im Hintergrund. Sie muss bewusst über eine der beiden Planungsoptionen gestartet werden.
- Bei
Automatische Planung (Vorschau)kannst du parallel weiterarbeiten. BeiAutomatische Planungmusst du die Vorschläge zunächst übernehmen oder verwerfen. - Die
Automatische Planungsteht imGanttund in derTimelinezur Verfügung
